買二手屋裝潢第一步|拆除工程費用、打牆與天花板木作拆除完整指南

首頁 > 裝潢新手 > 買二手屋裝潢第一步|拆除工程費用、打牆與天花板木作拆除完整指南

August 17, 2026

拆除工程費用完整指南|打牆、天花板與木作拆除行情|小寶優居

買下二手屋後,很多人第一個念頭都是:「是不是要先把舊裝潢全部拆掉?」尤其看到前屋主留下的天花板、木作櫃、隔間牆或老舊地板,越看越想大拆重做,打造完全屬於自己的品味家居。


尤其是打牆、天花板拆除費用、木作拆除費用與清運安排,都會影響後續裝潢預算與施工銜接。如果一開始沒有規劃清楚,很容易出現追加費用或工程順序卡住的問題。


小寶優居在規劃二手屋翻新時,會先從屋況、屋主生活需求與預算配置開始評估,再判斷哪些舊裝潢需要拆除、哪些可以保留調整。因為好的翻新,不是把舊的全部打掉,而是讓每一筆預算都用在真正改善居住品質的地方。

買二手屋別急著全部拆!先判斷哪些舊裝潢可以留、哪些該拆

買二手屋後,拆除工程通常是很重要的起點, 但不代表所有舊裝潢都要拆到見底。比較好的做法,是先判斷舊裝潢是否會影響安全、屋況、管線、生活動線與未來設計。



如果只是表面老舊,但結構穩定、使用狀態良好,也不影響新格局,部分建材或設備可以評估保留。相反地,如果舊裝潢已經受潮發霉蟲蛀,或有漏水與管線不明問題,就不建議只做表面修飾。

受潮、發霉、蟲蛀與漏水痕跡優先拆除檢查

二手屋常見的問題,通常不會只出現在表面。木作櫃背後可能藏有壁癌,天花板裡可能有舊管線或漏水痕跡,架高地板下方也可能出現受潮、異味或蟲蛀。



這類狀況如果勉強保留,入住後可能會遇到異味、櫃體變形、牆面再次發霉,甚至需要重新拆開維修。與其後續二次施工,不如在拆除階段先把屋況看清楚,再決定後續修補與設計方式。

影響新格局與生活動線的舊裝潢不建議硬留

有些舊隔間、固定櫃或封閉式廚房看起來還能使用,但如果會影響玄關收納、客餐廳比例、開放式廚房、居家辦公區或親子活動空間,就需要重新評估。



二手屋翻新的重點,不只是把房子變新,而是讓空間變得更符合現在的生活。例如小坪數住宅更需要清楚的收納分配與動線整合;大坪數住宅則要注意比例、採光、材質銜接與每個區域的使用關係。舊裝潢若限制了生活方式,就不適合只因為「看起來還能用」而保留。

狀況良好且不影響設計的項目可以局部保留

如果地坪、門窗、部分櫃體或設備狀況良好,也不影響新設計的收納、管線與動線,可以評估保留、修繕或局部調整。



例如鋁窗開關順暢、氣密狀況良好,就不一定需要拆除;系統櫃或木作櫃若結構穩定、尺寸合用,也可以透過門片更換、表面修整或重新規劃收納方式延續使用。能留的地方不浪費,該拆的地方不硬省,才是二手屋翻新裝潢合理的預算分配方式。

拆除工程費用計算方式:坪數、工法與清運條件

拆除工程費用沒有固定的一坪多少錢,主要會依照拆除項目、施工難度與清運條件而變動。

拆除工程費用沒有固定的一坪多少錢,主要會依照拆除項目、施工難度與清運條件而變動。實際費用通常會受到拆除項目、施工難度、材質、樓層、搬運條件、保護工程、社區規範與廢棄物清運方式影響。



屋主在比較拆除報價時,不要只看總價高低,而要確認報價裡包含哪些內容。拆除費用如果沒有寫清楚,很容易在施工後出現清運另計、保護另計、追加人工、社區規費或特殊廢棄物處理費用。

拆除工程常見5種計價方式

按坪計價:適合大面積拆除

按坪計價常用於天花板、地板、磁磚、隔間牆等大面積拆除。這種方式比較容易理解,但仍要確認拆除深度。



例如同樣是磁磚拆除,有些只是拆表面磁磚,有些則需要拆到底、清除水泥層,甚至重新打底。拆除深度不同,費用自然也會不同。

按尺或組計價:常用於櫃體與固定家具

木作櫃、系統櫃、鋁門窗、門片與固定家具,常會用尺、組或現場一式估價。櫃體拆除不建議單純用坪數判斷,因為高度、深度、固定方式、是否連接牆面與電線,都會影響施工難度。


例如玄關鞋櫃、電視櫃、臥室衣櫃如果與牆面、地板、插座或冷氣管線連在一起,拆除時就需要更細緻處理,後續也可能牽涉牆面修補與油漆復原。


若後續會重新規劃櫃體,可延伸參考小寶優居的系統櫃設計文章

按套或間計價:常見於廚具與衛浴

廚具、衛浴設備、浴缸、馬桶、洗手台等拆除,常會用套、間或一式估價。這類工程通常牽涉水電、排水、瓦斯、防水與泥作,不適合只看設備拆除費。



尤其是二手屋的廚房與浴室,拆除後常會發現防水層、排水坡度、舊水管或牆地面狀況需要重新處理,因此預算要連同後續基礎工程一起評估。

按工數計價:適合複雜或零散拆除

如果拆除範圍較零散,例如局部細拆、保留部分建材、特殊高度施工,或現場條件較受限制,廠商可能會用工數計價。



工數通常與師傅人數、施工天數、搬運距離、樓層條件與現場難度有關。這種報價方式需要更清楚確認工作內容,避免施工後對工作範圍產生認知落差。

一式報價:最需要拆明細

整案一式報價會把拆除、保護、搬運與清運整合在同一份報價中,看起來最簡單,但也最需要明細。



報價單應清楚列出拆除範圍、清運車次、保護工程、是否含垃圾分類、是否含社區申請、是否含現場整理,以及拆後修補是否另計。報價寫得越清楚,後續追加爭議就越少。

2026二手屋常見拆除項目與費用行情整理

2026二手屋常見拆除項目與費用行情整理

以下費用為市場公開行情與常見報價邏輯整理,實際仍需依照現場屋況、樓層、材質、施工難度與清運條件評估。



若是新北、桃園、竹北、台中等不同區域,人工、清運與社區規範也可能略有差異。

常見拆除項目與參考費用區間

  • 天花板拆除
  • 平面天花板拆除:每坪約 1,300~2,500 元
  • 造型天花板或多層天花:依複雜度另行估價
  • 若天花板內有冷氣管線、消防設備、燈具線路,施工前需先確認保留與拆除範圍
  • 木作櫃與系統櫃拆除
  • 木作櫃拆除:每尺約 700~1,300 元,或依現場一式估價
  • 系統櫃拆除:每組約 5,000~10,000 元起
  • 若櫃體與牆面、地板、插座、燈具或冷氣管線相連,拆除難度與後續修補費用都可能增加
  • 地坪拆除
  • 木地板拆除:每坪約 1,800~4,500 元
  • 磁磚拆除:每坪約 2,000~5,800 元
  • 若需要拆到底、清除殘膠、處理水泥層或重新整平,費用會比單純表面拆除更高
  • 牆面與隔間拆除
  • 輕隔間或一般隔間牆拆除:每坪約 3,000~6,500 元起
  • 打牆工程:每坪約 2,000~13,000 元
  • 拆除前需先確認牆體性質,承重牆、結構牆、樑柱與剪力牆不可任意拆除
  • 廚房與衛浴拆除
  • 廚具拆除:每套約 8,000~48,000 元起
  • 衛浴設備拆除:每間約 19,000~30,000 元起
  • 廚房與衛浴常會牽涉水電、瓦斯、排水、防水層與泥作修補,不建議只看設備拆除費

廢棄物清運與保護工程費用

  • 廢棄物清運
  • 清運費用通常以車次計算,每車約 15,000~25,000 元起
  • 木作、磁磚、水泥塊、玻璃、塑膠與混合廢棄物,處理方式不同,費用也會不同
  • 若樓層較高、無電梯、搬運距離長,或社區限制貨車進出時間,都可能增加清運與搬運成本
  • 保護工程
  • 公共區域保護:每坪約 1,000~1,800 元,或每案約 15,000~35,000 元起
  • 常見保護範圍包含電梯、走道、樓梯、地面、門框與不拆除區域
  • 大樓或社區若有管委會規範、施工公告、保證金或指定清運動線,也需要在估價前先確認

整體來說,二手屋拆除工程不能只看「單項拆除多少錢」,更要確認報價是否包含保護、搬運、清運、拆後整理與後續修補責任。



小寶優居在評估二手屋翻新時,會將拆除工程放進整體施工順序一起規劃,讓屋主不只知道前期拆除費用,也能更清楚後續水電、泥作、防水與系統櫃工程是否能順利銜接。

打牆與天花板拆除重點:結構、管線與施工順序

二手屋改造最常見的期待,就是希望透過打牆讓客廳變大、廚房變開放、採光變明亮。

二手屋改造最常見的期待,就是希望透過打牆讓客廳變大、廚房變開放、採光變明亮。


但打牆與天花板拆除不是單純敲掉就好,施工前必須先確認結構、管線、社區規範與後續設計銜接。

施工前先確認已切斷水、電與天然氣

拆除動工前,應先確認水、電與天然氣是否已妥善關閉。若是大樓或社區住宅,也需要與管理室確認消防設備、公共管線與不能任意關閉的系統,避免施工時影響其他住戶或造成安全疑慮。



尤其是廚房、衛浴與天花板拆除,常會牽涉水管、排水管、瓦斯管、燈具線路、冷氣管線與消防設備。這些位置若沒有事先確認,拆除時容易造成管線破損,後續修復費用也可能增加。

拆牆前確認牆體是否可以拆除

打牆前,最重要的是確認牆體性質。若牆面涉及承重牆、結構牆、剪力牆,或與樑、柱、樓板相關,就不能任意敲除或修改。



如果只是希望空間更開放,也不一定要拆整面牆。透過半高牆、玻璃拉門、開口調整、櫃體分界或材質轉換,有時候也能讓客廳、餐廳與廚房更通透,同時保留安全性與收納機能。

天花板拆除前先檢查內部管線與設備

二手屋的舊天花板裡,可能藏有燈具線路、冷氣配管、消防設備、排水管、樑位或舊式施工痕跡。拆除前應先確認哪些管線需要保留,哪些設備需要先卸除,避免拆除時拉扯電線、破壞冷氣管線或影響消防設備。



如果未來要重新規劃嵌燈、間接照明、冷氣出風口或簡約天花板,也建議在拆除前就先確認設計方向,避免拆完後才發現樑位、管線或高度條件與原本規劃不同。

拆除順序以由上而下、由輕而重為原則

室內拆除通常會依照「由上而下、由輕而重」的方式安排。常見順序會先處理天花板、燈具、輕隔間與固定櫃體,再進入地坪、磁磚、牆面或局部打牆工程。



這樣安排可以讓現場更安全,也方便廢棄物集中與清運。如果一開始就先拆地坪或重型牆面,現場容易堆積大量碎石與粉塵,反而影響後續天花板、櫃體與管線拆除作業。

拆除後要回到設計圖重新確認

拆除完成後,不建議馬上進入表面裝修。應先檢查牆面是否完整、地坪是否平整、天花板內部是否有管線或樑位需要調整,並確認拆除後的現場條件是否與原本設計圖一致。



如果拆除後發現漏水、壁癌、管線老舊、地坪高低差或樑位落差,就需要先處理基礎工程,再安排木作、油漆、系統櫃與地板進場。這樣才能避免裝潢做到一半才返工,也能讓整體預算與工期更穩定。

社區施工規範與鄰里溝通需要提前安排

大樓與社區裝潢通常會有施工規範,包含施工時間、噪音時段、電梯保護、公共區域保護、廢棄物暫放、貨車進出與管委會申請。部分社區也會要求施工公告、保證金或固定清運時間。



這些細節不適合等工班進場才處理。提前確認社區規範,能讓工程安排更順,也能避免因為電梯不能用、清運不能進場或施工時間受限,導致工期延誤。

拆除後才是裝潢真正的開始!二手屋翻新順序怎麼排?

對二手屋來說,拆除後才是真正看見屋況的開始。舊天花板拆掉後,可能發現樑位比想像中低;木作櫃拆除後,才看到牆面壁癌或漏水痕跡;地坪拆除後,可能發現高低差、殘膠或舊管線;廚房與衛浴拆除後,也可能發現防水層、水管或排水坡度需要重新處理。



因此,拆除工程不是結束,而是後續設計與工程銜接的關鍵階段。

二手屋裝潢常見流程

1. 屋況評估與設計討論
先確認房屋屋齡、漏水、壁癌、管線、格局與家庭生活需求,再初步抓預算與設計方向。


2. 設計規劃與工程範圍確認
確認平面配置、收納需求、風格方向、材質設定、工程項目、追加規範與保固內容。若是社區大樓,也要提前確認裝修申請與施工規定。


3. 保護工程與拆除工程
施工前先保護電梯、走道、地面與不拆除區域,再進行天花板、木作、地板、隔間、廚具或衛浴等拆除。此階段需確認拆除工程費用是否包含清運、搬運與保護。


4. 拆後複查與基礎工程
拆除後檢查牆面、地坪、天花、管線、防水與屋況問題。若發現漏水、壁癌、管線老舊或地坪高低差,應優先處理水電、防水、泥作與基礎修補。


5. 硬裝工程與系統櫃施工
基礎工程完成後,才會進入天花板、木作、油漆、地板、系統櫃、冷氣與燈具等硬裝階段。這些工程會影響空間風格、收納機能與日後使用便利性。


6. 清潔、軟裝與入住準備
最後進行裝潢後清潔,再安排家具、窗簾、燈飾、家電與軟裝擺設,讓空間從施工完成變成真正能舒服生活的家。

拆後複查能降低後續追加與返工機率

拆後複查可以確認牆面、地面、天花、管線、防水與結構周邊是否有需要調整的地方。

拆後複查可以確認牆面、地面、天花、管線、防水與結構周邊是否有需要調整的地方。若拆除後發現漏水、壁癌、電線老舊或水管鏽蝕,建議先暫緩後續表面裝修,把基礎問題處理好。


這也是設計團隊與工程團隊需要一起協作的原因。設計師負責讓空間符合生活需求與風格美感,工程團隊則協助判斷現場條件、施工順序與工項銜接。當兩者在拆除前後就開始整合,二手屋翻新會更穩,也比較不容易在中後期突然大幅追加。


若想看更多二手屋與老屋翻新規劃,可參考小寶優居的老屋翻新作品室內設計作品

結語:買二手屋不要急著拆,先想清楚未來怎麼住

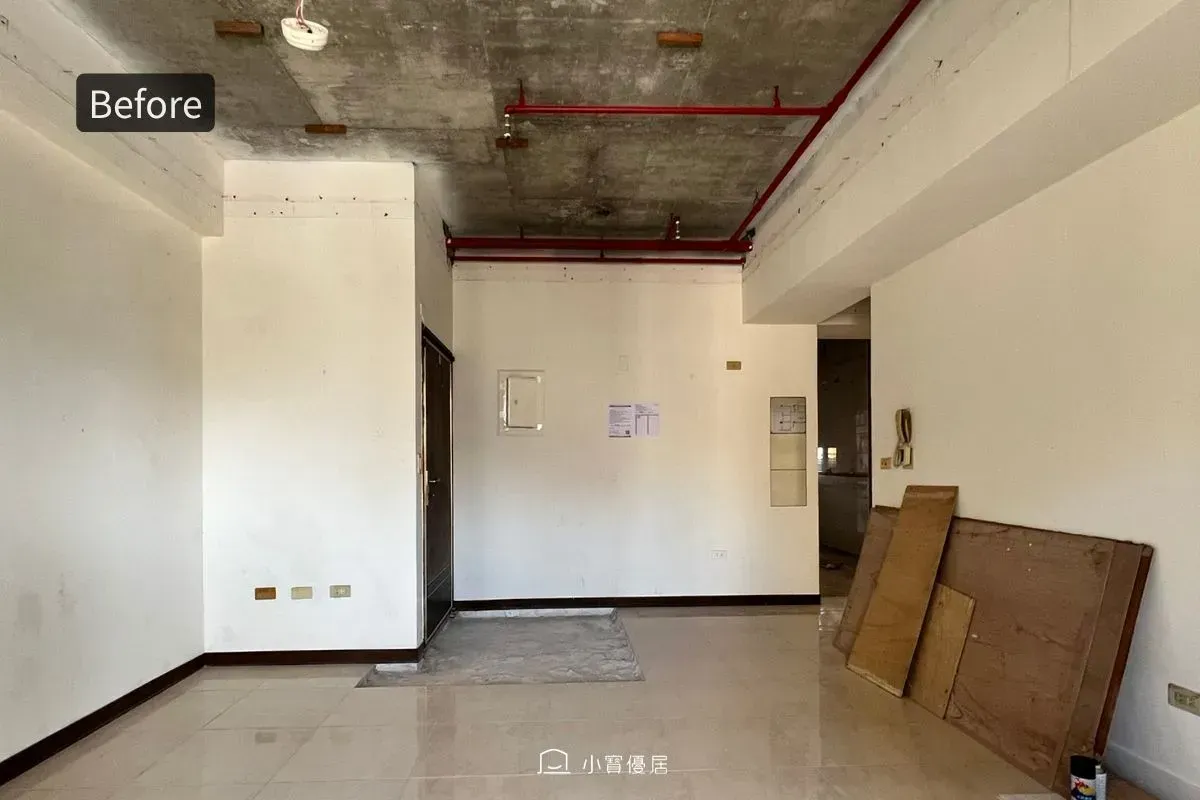

11 年中古屋翻新,透過保留、局部拆除與系統櫃整合,重新整理玄關、客廳、餐廚與更衣間的生活機能。

二手屋翻新真正困難的地方,往往不是把舊裝潢拆掉,而是判斷哪些需要拆、哪些值得保留,以及拆除後如何把格局、水電、防水、收納與生活動線重新整理好。


拆除工程費用只是裝潢預算的一部分,背後牽涉的是整體施工順序與未來居住品質。如果一開始沒有完整規劃,很容易拆完才發現要追加水電、泥作、修補、清運或重新設計,預算就會一路往上跑。



小寶優居在規劃二手屋、中古屋與老屋翻新時,會先從屋況、家庭需求與預算分配開始評估,再協助屋主確認拆除範圍與後續施工安排。讓該拆的地方拆得安心,能保留的地方妥善利用,把錢花在真正會影響生活品質與居住安全的地方,才能讓一次翻新,換來更長久、舒服也更符合日常的家。

買二手屋裝潢與拆除工程費用常見 FAQ

Q1.買二手屋一定要全部拆掉重做嗎?

不一定。是否需要全部拆除,要看屋況、格局需求、管線狀態與預算。如果原本地坪、門窗或部分櫃體狀況良好,也不影響新設計,可以評估保留或局部調整。但如果有受潮、漏水、蟲蛀、管線老舊或格局不符合需求,就建議優先拆除檢查。

Q2.拆除工程費用大概怎麼抓預算?

拆除工程費用會依照拆除範圍、材質、樓層、保護工程與清運條件而不同。一般可先用整體裝潢預算的部分比例初抓,再依天花板、木作、地板、隔間牆、廚具、衛浴與清運等細項估算。正式報價仍建議以現場丈量與實際拆除項目為準。

Q3.天花板拆除費用為什麼差很多?

天花板拆除費用會受到材質、造型複雜度、高度、內部管線與拆除範圍影響。一般平面天花板相對單純,但如果有多層造型、間接照明、冷氣管線、消防設備或特殊高度,施工時間與保護需求都會增加,費用也會提高。

Q4.木作拆除費用會包含清運嗎?

不一定。報價時一定要確認木作拆除費用是否包含搬運、垃圾分類與廢棄物清運。有些報價只含拆除人工,清運另計;有些是一式報價,會把拆除與清運包在一起。建議屋主請廠商在報價單上清楚列出,避免後續追加。

Q5.二手屋打牆前要注意什麼?

打牆前要先確認牆體是否為承重牆、結構牆或與樑柱相關,也要確認牆內是否有水電、瓦斯、冷氣或弱電管線。若無法判斷牆體性質,建議由專業人員現場評估,不要只靠肉眼或前屋主說法就直接施工。

Q6.拆除工程通常需要幾天?

拆除時間會依坪數與複雜度不同。一般局部拆除可能 1 至 2 天完成,若是全室拆除、樓層搬運困難、社區限制較多,或需要拆除廚房、衛浴、地坪與大量木作,時間就會拉長。建議安排工期時預留彈性,避免影響後續水電與泥作進場。

Q7.可以自己找拆除工班,不透過設計公司嗎?

可以,但要確認拆除範圍、保護工程、清運方式、施工安全與後續修補責任。若二手屋後續還要重新設計格局、水電、天花板或系統櫃,建議拆除前就讓設計團隊一起確認,避免拆太多、拆太少,或拆完後才發現與後續設計銜接不上。

Q8.拆除後發現漏水或壁癌怎麼辦?

如果拆除後發現漏水、壁癌、管線老舊或牆面裂縫,建議先暫緩後續表面裝修,優先釐清原因並處理基礎工程。像是防水、水電、泥作與結構周邊問題,都應該在木作、油漆、系統櫃進場前處理完成,否則之後再修會更麻煩,也更容易增加預算。

Q9.拆除工程報價一定要包含清運嗎?

不一定,但一定要先確認清楚。拆除報價需要標示是否包含搬運、垃圾分類、清運車次與現場整理。如果報價單只寫拆除一式,卻沒有說明清運是否包含,後續很容易產生追加費用。

Q10.拆除後可以馬上做木作或系統櫃嗎?

不建議太急。拆除後應先確認牆面、地坪、天花板、管線與防水狀況。如果發現漏水、壁癌、管線老舊或地坪高低差,應先處理基礎工程,再安排木作、油漆、系統櫃與地板進場,整體施工會更穩。


小寶優居

每個人夢想的家條件都不一樣,與其自己煩惱

不如和小寶聊聊,讓您更快速找到「家」最適合的做法!

填寫表單 官方Line詢問

文章推薦:

閱讀更多:

系統櫃設計怎麼規劃?從尺寸、收納到風格搭配,打造好看又好用的理想居家
作者: Bhouse August 13, 2026
系統櫃設計怎麼規劃才好用?本文整理收納需求、設計圖尺寸、玄關與客廳配置、小坪數與豪宅應用、台中以北價格行情、板材五金挑選及常見問題,幫助你在美感、機能與預算之間取得平衡,打造真正符合生活習慣的理想居家。
床頭板設計怎麼做才好看?尺寸、材質、風格與5大錯誤一次看
作者: Bhouse July 24, 2026
床頭板設計不只影響臥室美感,也關係到靠背舒適度、插座配置與空間動線。本文整理床頭板尺寸、材質、風格、小坪數技巧及5大常見錯誤,幫助你規劃好看又實用的臥室。
客廳崁燈配置怎麼做?客廳天花板崁燈數量、間距與設計原則一次搞懂
作者: Bhouse July 22, 2026
許多人用心挑選舒適的沙發、系統櫃與電視牆材質,若能再搭配合適的客廳崁燈配置,整體居家質感往往能再提升一個層次。光線就像空間裡的魔法師,只要掌握幾個基本訣竅,就能點亮理想的生活氛圍。與其等到水電施工階段才臨時決定,不如先了解幾個能為日常生活加分的照明細節。
裝潢費用怎麼抓?3種最準預算算法一次教你不超支
作者: Bhouse July 9, 2026
裝潢費用怎麼抓才不會超出預算?整理每坪裝潢行情、房價比例、工程拆解等預算算法,帶你了解新成屋、中古屋、老屋裝潢費用差異,以及影響價格的關鍵因素,避免裝潢一路追加到失控。
台南室內設計推薦2026|11家CP值高公司費用表、流程、屋主評論一次看
作者: Bhouse June 22, 2026
在找台南室內設計不知道怎麼選?從費用行情、設計流程到透天與老屋翻新重點一次整理,帶你搞懂不同住宅類型差異、設計公司與統包怎麼選,避免預算失控與施工踩雷,讓裝潢從一開始就方向清楚、住起來更舒服也更長久。
鞋櫃設計尺寸全攻略:這樣規劃,鞋子再多也不亂丟!
作者: Bhouse June 22, 2026
鞋櫃設計尺寸怎麼規劃才實用?我們整理了鞋櫃深度、寬度、層板高度與整體尺寸建議,並分享小坪數玄關、透天住宅及室外鞋櫃的設計技巧,幫助你避開常見規劃地雷,打造兼具收納、美觀與動線的理想鞋櫃空間。
